Ce qu’il faut savoir sur la viabilisation d’un terrain
- Le raccordement complet coûte en général entre 5 000 € et 15 000 € selon la distance aux réseaux.
- Le certificat d’urbanisme confirme la constructibilité avant tout achat, en s’appuyant sur l’article L410-1 du Code de l’urbanisme.
- L’article L332-15 du Code de l’urbanisme impose au bénéficiaire du permis de financer les raccordements aux réseaux publics.
- Compte 2 à 6 mois entre la demande et la mise en service effective des réseaux.
- Le PTZ peut financer jusqu’à 40 % du projet, terrain et viabilisation comprises, pour un primo-accédant.
5 faits vérifiés4 sourcesmis à jour le 10 août 2026
Un terrain viabilisé
Il est raccordé à l’eau, à l’électricité, à l’assainissement, aux télécoms et desservi par une voirie carrossable.
Qui paie quoi
En lotissement, le prix inclut les réseaux. Sur un terrain diffus, l’acheteur règle seul les raccordements.
Cinq réseaux à raccorder
Eau potable, électricité, assainissement, télécommunications et voirie forment le socle de la viabilisation.
Le bon ordre
Certificat d’urbanisme, puis devis aux gestionnaires, puis permis, puis travaux de raccordement.
Un terrain non viabilisé se négocie souvent 15 à 30 % moins cher qu’un terrain prêt à construire, une différence qui masque une facture à venir. Viabiliser un terrain consiste à le raccorder aux réseaux publics avant de pouvoir y bâtir. Je vois trop d’acheteurs signer un compromis sans avoir chiffré cette étape, et découvrir ensuite un budget qui dépasse largement leurs prévisions.
Terrain viabilisé : le raccordement qui compte vraiment
Un terrain devient constructible quand cinq réseaux le desservent : l’eau potable, l’électricité, l’assainissement, les télécommunications et une voirie carrossable jusqu’à la parcelle. Sans ces cinq raccordements, aucun permis de construire ne sera accordé, quelle que soit la qualité de ton projet architectural. La mairie vérifie ce point avant même d’examiner tes plans.
Tu peux acheter un terrain non viabilisé. C’est même une pratique courante sur les terrains diffus, hors lotissement. Le prix d’achat est alors plus attractif, mais la charge des raccordements te revient entièrement, du premier coup de pelle jusqu’au dernier compteur posé. Sur un terrain en lotissement, la donne change : le lotisseur livre des lots déjà viabilisés, et leur coût est intégré au prix de vente affiché sur l’annonce.
Cette différence pèse lourd dans ta décision d’achat. Un terrain diffus à 80 000 € peut te revenir plus cher, une fois viabilisé, qu’un lot de lotissement affiché à 95 000 € tout compris. Compare toujours le prix net, réseaux inclus, avant de te fier au seul prix d’affichage.

La confusion la plus fréquente porte sur le mot lui-même. Un terrain constructible n’est pas automatiquement viabilisé : la constructibilité relève du PLU, le plan local d’urbanisme, la viabilisation relève des réseaux physiques présents sur la parcelle. Un terrain peut être classé constructible en zone U alors que le réseau d’eau le plus proche passe 200 mètres plus loin, avec une facture de raccordement qui grimpe en conséquence.
Le plan local d’urbanisme découpe ta commune en zones. En zone U, les réseaux existent déjà à proximité et le raccordement ne pose guère de difficulté. En zone AU, dite à urbaniser, ils manquent souvent encore, et la collectivité peut te demander de participer financièrement à leur extension avant même de songer aux raccordements individuels.
La voirie mérite une attention à part. Un terrain enclavé, sans façade directe sur une voie publique, a besoin d’une servitude de passage ou d’un aménagement spécifique avant de devenir accessible aux engins de chantier. Vérifie la largeur de l’accès existant : en dessous de trois mètres, certains services de secours refusent tout simplement le permis, faute de passage suffisant pour leurs véhicules.
Comment savoir si ton terrain est déjà viabilisé ?
Avant de viabiliser un terrain, commence toujours par vérifier ce qui existe déjà sur la parcelle. La première chose à demander, c’est un certificat d’urbanisme auprès de la mairie. Ce document gratuit indique le zonage, les servitudes et l’état des réseaux à proximité de la parcelle. Sa délivrance n’est pas obligatoire avant un achat, mais je le recommande systématiquement : il t’évite d’acheter un terrain enclavé ou trop éloigné des réseaux.
Il existe deux versions de ce document. Le certificat d’urbanisme d’information te renseigne sur les règles applicables et les taxes dues. Le certificat d’urbanisme opérationnel va plus loin : il précise si ton projet est réalisable et dans quel état se trouvent les équipements publics existants, réseaux compris. Demande toujours la version opérationnelle quand tu envisages sérieusement un achat.
Regarde ensuite le compromis de vente ou l’annonce elle-même. Les mentions « terrain viabilisé » ou « terrain à viabiliser » doivent y figurer clairement. Si le vendeur n’apporte aucune précision, demande une confirmation écrite et vérifie sur place la présence de regards, de coffrets électriques ou de bouches à clé, les repères visibles d’un raccordement déjà réalisé.
- Coffret électrique en limite de propriété, déjà raccordé ou en attente
- Regard d’assainissement visible ou fosse déjà installée
- Compteur d’eau posé en limite de parcelle
- Accès direct à une voie carrossable stabilisée
Si tu choisis un terrain pour construire sans ces vérifications, tu risques une découverte coûteuse après signature. Rien ne te protège mieux que ce certificat avant l’achat final, et son coût, gratuit en mairie, ne justifie aucune impasse.
Qui s’occupe des raccordements, et ce que tu peux faire toi-même
Chaque réseau a son gestionnaire. Enedis pour l’électricité, GRDF pour le gaz, le service des eaux de ta commune pour l’eau potable, et le SPANC ou le réseau collectif pour l’assainissement. Tu dois contacter chacun séparément pour obtenir un devis, ce qui demande du temps et de la coordination entre plusieurs interlocuteurs qui ne travaillent pas toujours au même rythme.

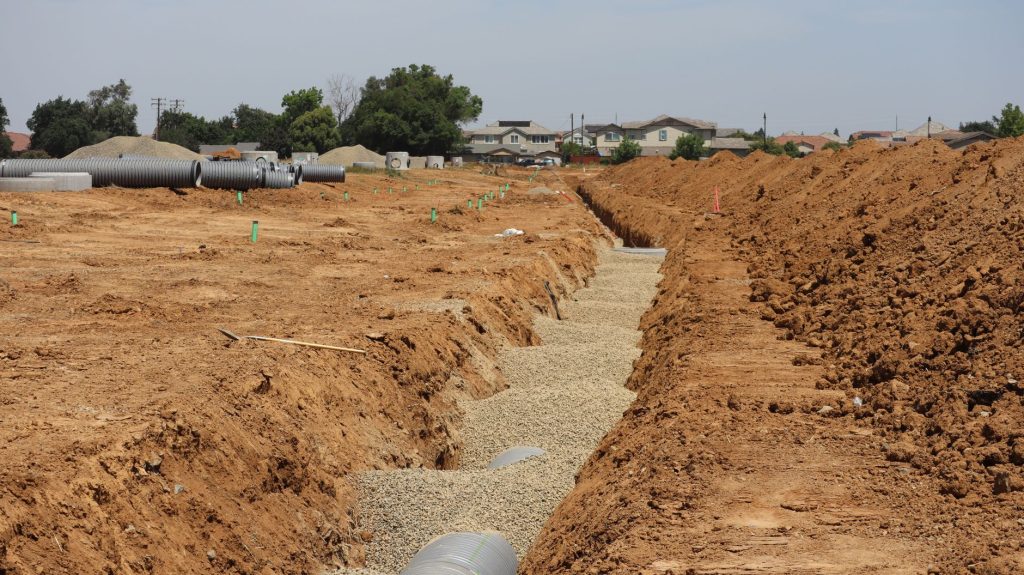

Voici un point que peu d’articles détaillent clairement : la loi distingue ce qu’un particulier peut réaliser lui-même de ce que la réglementation réserve aux opérateurs agréés. Tu peux creuser les tranchées sur ton terrain, poser les fourreaux pour les câbles électriques et téléphoniques, et préparer le regard d’assainissement, souvent avec la location d’une mini-pelle. Cette auto-réalisation partielle peut faire baisser ta facture de plusieurs centaines d’euros, parfois plus sur un terrain long à traverser.
En revanche, le raccordement final au réseau public d’eau, le branchement Enedis sur le réseau, et le raccordement GRDF au réseau gaz relèvent strictement des opérateurs habilités. Un particulier ne peut légalement ni ouvrir un branchement sur une canalisation publique, ni intervenir sur un poste électrique, même avec le bon matériel. La sécurité du réseau collectif prime sur toute économie individuelle.
⚠️ L’erreur la plus coûteuse consiste à acheter un terrain « pas cher » sans avoir demandé les devis de raccordement au préalable. Un terrain diffus loin des réseaux peut faire grimper la facture bien au-delà de la moyenne nationale.
L’article L332-15 du Code de l’urbanisme encadre cette répartition : il impose au bénéficiaire du permis de financer les travaux nécessaires à la viabilisation et à l’équipement de sa construction, y compris les raccordements aux réseaux publics existants. Cette obligation figure noir sur blanc dans ton dossier de permis de construire, et l’instructeur la vérifie avant toute délivrance.
Avant de te lancer, informe-toi aussi sur le diagnostic assainissement : si ta parcelle n’est pas raccordable au tout-à-l’égout, un assainissement non collectif s’impose, avec ses propres contraintes de sol et de coût. Le SPANC de ta commune contrôle la conformité de l’installation avant sa mise en service, et cette étape conditionne elle aussi ton calendrier global.
Cette vidéo détaille le déroulé concret d’un chantier de viabilisation, du premier coup de pelle jusqu’à la mise en service. Elle complète bien les démarches administratives que je viens de décrire, en montrant leur traduction sur le terrain, tranchée après tranchée.

Combien coûte la viabilisation d’un terrain ?
La fourchette globale va de 5 000 € à 15 000 €, mais ce chiffre cache de fortes disparités selon le réseau et la distance à parcourir. Le raccordement à l’eau coûte en moyenne 1 200 €, quand l’assainissement, le plus onéreux, grimpe entre 3 000 € et 8 000 € selon qu’il s’agit d’un tout-à-l’égout ou d’un assainissement non collectif.
| Réseau | Coût moyen constaté | Ce qui fait varier le prix |
|---|---|---|
| Eau potable | 800 à 1 500 € | Distance au compteur public |
| Électricité | 1 000 à 3 000 € | Longueur de tranchée, puissance demandée |
| Assainissement collectif | 3 000 à 8 000 € | Profondeur du réseau, nature du sol |
| Assainissement non collectif | 6 000 à 12 000 € | Type de filière, superficie disponible |
| Télécommunications | 500 à 1 500 € | Génie civil déjà présent ou non |
Ce budget se prépare en amont, pas une fois le permis déposé. Demande systématiquement un devis écrit à chaque gestionnaire avant de signer ton compromis, surtout sur un terrain diffus où tu portes seul l’intégralité de la charge. Certains gestionnaires facturent le devis, d’autres non : renseigne-toi avant de multiplier les demandes.
Le prix grimpe vite quand ton terrain se trouve loin d’un point de raccordement existant. Chaque mètre de tranchée supplémentaire, au-delà d’une trentaine de mètres depuis le réseau public, ajoute un coût de terrassement et de matériel qui peut peser plusieurs milliers d’euros à lui seul. Sur un terrain rural isolé, la facture d’électricité seule peut dépasser 5 000 €.
Bonne nouvelle pour les primo-accédants : le prêt primo-accédant et le PTZ peuvent financer le terrain et sa viabilisation dans la même enveloppe, jusqu’à 40 % du coût total de l’opération. Ce financement complémentaire allège sensiblement l’apport personnel à mobiliser, surtout pour un premier achat de terrain.

Pense aussi aux frais de notaire, distincts du budget de viabilisation, à intégrer dans ton plan de financement global. Renseigne-toi sur les frais de notaire pour un terrain avant de t’engager, pour éviter une mauvaise surprise budgétaire au moment de signer.
Quel délai prévoir avant de construire ?
Viabiliser un terrain prend rarement moins de deux mois, même dans le meilleur des cas. Compte en moyenne 2 à 6 mois entre le dépôt des demandes de raccordement et la mise en service effective des réseaux. Ce délai varie fortement selon le gestionnaire, la période de l’année et la complexité technique de ton terrain.
Le certificat d’urbanisme se traite en un mois s’il est simple, deux mois s’il est détaillé, un délai fixé par le Code de l’urbanisme et rarement dépassé. Les devis des gestionnaires de réseaux arrivent en général sous trois à quatre semaines. Les travaux de tranchée et de raccordement, eux, s’étalent entre quatre et douze semaines selon la longueur à couvrir et la disponibilité des entreprises de terrassement.
Un terrain en zone rurale, loin d’un poste électrique ou d’une canalisation d’eau, peut repousser l’ensemble du calendrier à près d’un an. Anticipe cette durée avant de fixer une date de début de chantier avec ton prêt primo-accédant ou ton constructeur : un retard de raccordement bloque tout le reste du planning, du terrassement à la pose de la charpente.
Pour gagner du temps, lance les démarches en parallèle plutôt qu’à la suite. Rien ne t’empêche de demander les devis Enedis, GRDF et service des eaux le même mois, pendant que ton dossier de permis de construire est encore à l’instruction. Cette organisation simultanée réduit souvent le délai global de plusieurs semaines.
Garde une marge de sécurité sur ton calendrier global. Un chantier de construction qui démarre avant la mise en service complète des réseaux t’expose à des solutions provisoires coûteuses, comme un groupe électrogène de location ou une citerne d’eau pour le chantier. Mieux vaut caler ta date de début de travaux sur la date de raccordement la plus tardive parmi les cinq réseaux, plutôt que sur la plus rapide.
FAQ sur la viabilisation d’un terrain
Qui doit payer la viabilisation d’un terrain acheté en diffus ?
C’est l’acheteur qui prend en charge l’intégralité des raccordements sur un terrain diffus, contrairement à un lot de lotissement où le prix les inclut déjà.
Peut-on obtenir un permis de construire sur un terrain non viabilisé ?
Oui, à condition que le dossier de permis précise les modalités de raccordement prévues aux réseaux publics, conformément à l’article L332-15 du Code de l’urbanisme.
Quelle est la différence entre terrain constructible et terrain viabilisé ?
La constructibilité dépend du plan local d’urbanisme, la viabilisation dépend de la présence physique des réseaux. Un terrain peut être constructible sans être viabilisé.
Peut-on réaliser soi-même une partie des travaux de viabilisation ?
Un particulier peut réaliser lui-même le terrassement des tranchées et la pose des fourreaux, mais les raccordements finaux aux réseaux publics sont réservés aux opérateurs agréés.
